Novas fotos e alguns relatos da obra.
Apesar de estar com o tempo ainda muito apertado para voltar a publicar novas postagens, consegui um tempo hoje para publicar novas fotos e comentar o andamento da obra.
Só para recapitular: O cronograma de nossa obra teve inicio em 18/08 com o teste das ferramentas elétricas e o início da separação dos perfis para montagem da estrutura Light Steel Frame.
A fabricação e montagem da estrutura, colocação da cobertura, calhas, rufos e revestimento externo foram executados em um prazo de 35 dias. Um prazo bem curto ao meu ver. As atividades posteriores a essas etapas é que começaram a atrapalhar um pouco o cronograma dessa obra.
Instalações elétricas - Essa etapa prejudicou o início da colocação do revestimento interno em gesso acartonado. A culpa desse atraso foi minha, pois resolvi fazer várias alterações nos pontos de tomadas, interruptores e pontos de luz.
Instalações hidráulicas - Essa etapa também gerou atraso na obra por eu ter feito o pedido do material muito em cima da hora. A instalação do sistema PEX foi bem rápida. Em dois dias executamos toda as instalações, no entanto o pedido + frete aéreo causaram um atraso no inicio do gesso acartonado em aproximadamente 10 dias. Uma atividade que também contribuiu para atrasar o cronograma foi a conexão entre a tubulação de água rígida e o sistema flexível PEX. Apesar de o fabricante ter enviado o detalhamento do projeto, alguns detalhes de fixação só puderam ser visto durante a execução do sistema.
Soleiras e peitoris - Essa é a etapa que eu não imaginava que iria me causar tanto atraso. Durante a construção da residência pensei que iria me preocupar com as soleiras e peitoris somente nos últimos dias de obra, depois até de assentar todo o piso da casa. No entanto tive que acelerar essa etapa em função das esquadrias de vidro. Ao encomendar meus vidros, me foi informado que a produção + instalação seria feita em um prazo de 15 dias úteis após tirar as medidas. No entanto essas medidas tem que ser exatas e por isso só podem ser aferidas após a colocação das soleiras e peitoris. Por esse motivo tive que adiantar essa etapa e fazer a instalação dessas peças antes mesmo do piso. As soleiras foram fixadas com argamassa de assentamento e os peitoris (que foram fixados diretamente nos perfis de steel frame) foram colados com massa plástica.
Situação atual da obra - Na segunda-feira, dia 04 de Dezembro, será iniciado o assentamento de piso de toda a residência. A equipe de pintura dará continuidade na aplicação de selador e massa acrílica das paredes e teto. Portas internas também serão fixadas nesse dia.
Etapas que ainda faltam ser concluídas:
- Terminar a estrutura da varanda (piso e cobertura).
- Instalar piso de madeira na varanda.
- Assentar acabamento de pedra sobre rufo (acabamento da fachada).
- Terminar pintura de tetos, paredes e portas internas.
- Instalar bancadas de pedra (após término da pintura).
- Instalar esquadrias de vidro.
- Instalar louças e metais.
- Instalar luminárias e interruptores.
- Terminar paisagismo.
Bom, vou ficando por aqui. Espero poder colocar fotos da obra pronta já no Natal. Dessa maneira a obra seria concluída em um prazo de pouco mais de 4 meses. Essa obra serviu para aumentar meus conhecimentos sobre a interferência das etapas dentro da obra. Acredito que nas próximas obras já conseguirei finalizar toda a obra em um prazo de 3 meses. Qualquer dúvida e sugestão pode ser colocada no campo de comentários que terei o maior prazer em responder.
Uma boa semana a todos!

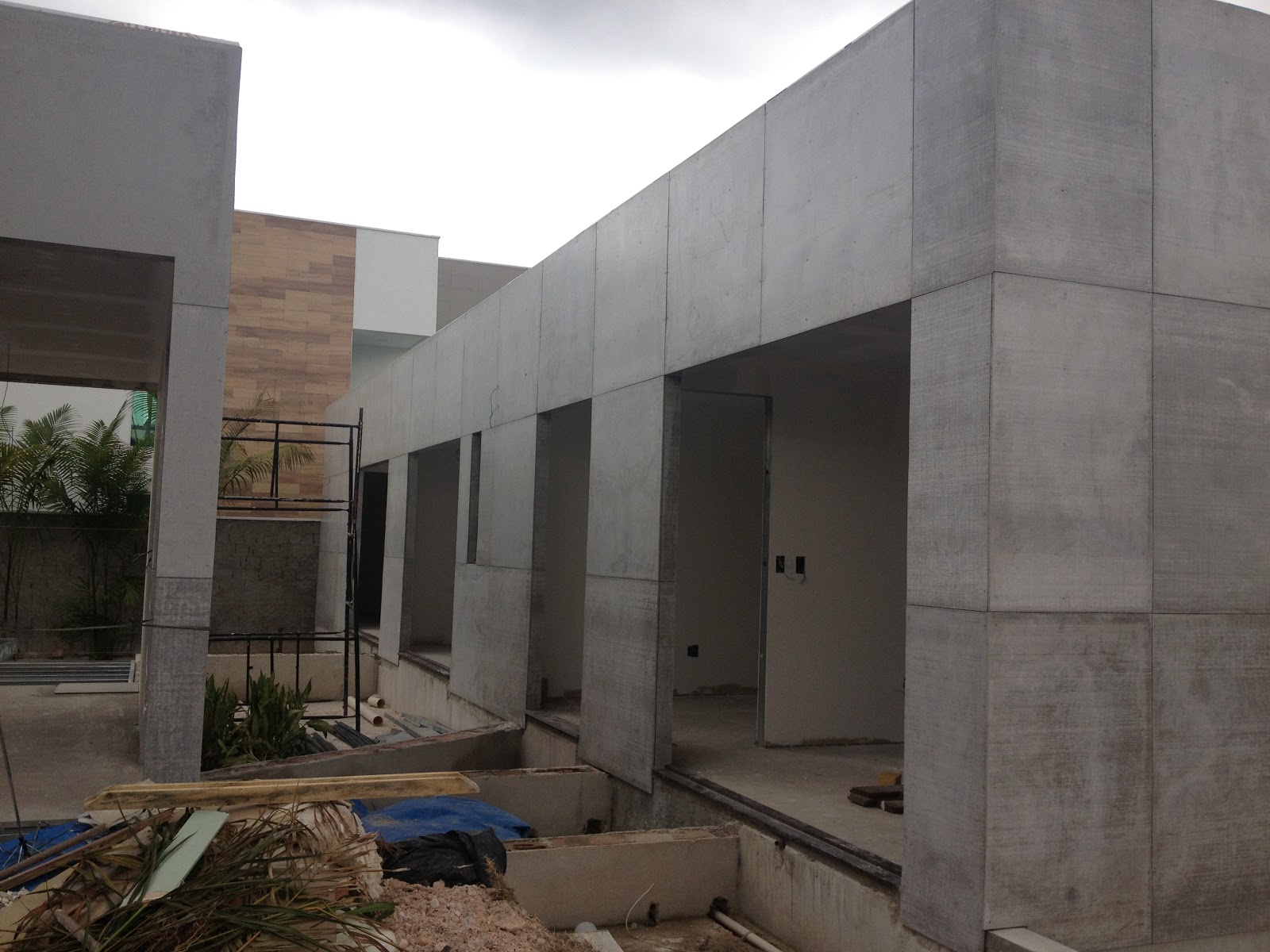

Entrada social em primeiro plano e jardim da casa ao fundo.
Nessa foto é possível ver os vãos de portas e janelas dos quartos prontos para receber as esquadrias de vidro.
Jardim dos fundos visto da sala. Nessa imagem é possível ver a estrutura em Light Stel Frame que receberá o deck de madeira da varanda.
Jardim dos fundos e deck visto da suíte master.
Jardim dos fundos e deck visto da suíte master.
Jardim dos fundos visto da suíte master. Nesta foto aparece também a cobertura a ser instalada sobre a varanda que está sendo montada.
Vista do jardim interno. Nesta foto aparece também a cobertura a ser instalada sobre a varanda que está sendo montada.
Vista do jardim interno. Quartos e sala aos fundos.
Vista do jardim interno. Sala ao fundo.
Vista do jardim interno.
Vista do jardim interno. Detalhe da montagem da estrutura da varanda feita em steel frame para receber deck em madeira.
Vista do jardim interno. Detalhe da montagem da estrutura da varanda feita em steel frame para receber deck em madeira.
Vista da garagem para a abertura do cozinha(porta da direita) e área de serviço.
Vista da garagem.
Comentários
Postar um comentário
